老厂分公司红塘子铁道运输线路是马鹿塘坑出矿的主要运输线路,肩负着80%的矿量运输使命。8月3日,由于一连多日强降雨,老厂分公司红塘子铁道运输线路段泛起局部陷落问题,运输线路生产受阻。对此,敢打硬仗的马坑干部职工在洪灾眼前不气馁,难题眼前不垂头,以泰山压顶不弯腰的气焰与暴雨奋力屠杀,经受住了一场特殊的磨练,谱写了一曲“狂风暴雪何所惧,奋力抗灾保生产”的乐章。
第一时间撑握险情
当天18点30分,马鹿塘坑调理室值班职员接到险情电话,报告红塘子铁道运输线路段爆发局部陷落,生产运输受阻。马坑值班职员迅速赶往现场审查,并向相关向导和部分汇报。老厂分公司副司理张培龙、黄朝赶到现场指挥抢险事情,组织20名职工实时引流洪水,现场拉起了清静警戒线,封堵运输轨道,确保现场清静。

确定计划强实验

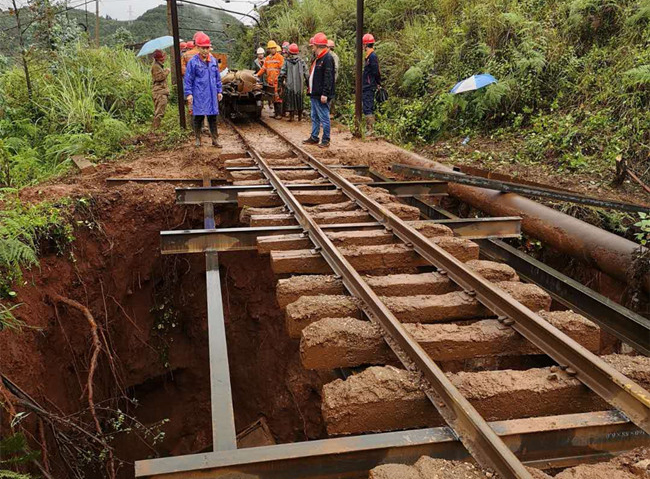

8月4日7:30,马鹿塘坑坑长龙恒利赶到现场勘探险情,洪沟已形成约长10米、宽8米、深7米的大坑,铁道线悬挂在深坑上空,对抢险事情带来了较浩劫度。经由多方论证,最终确定接纳“用工字钢架桥”的抢险计划。

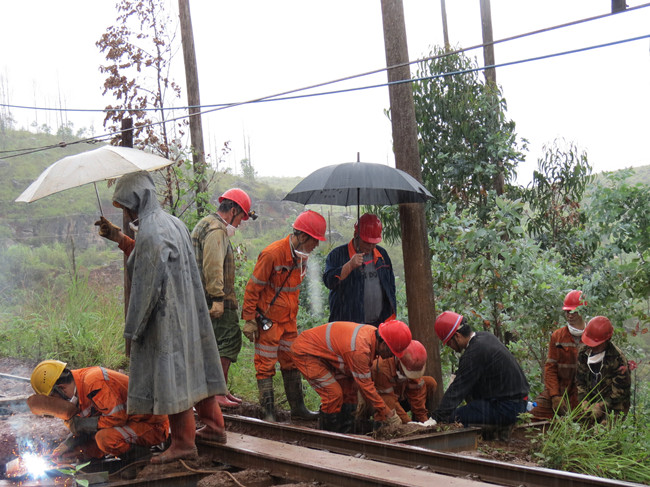

随后,抢险小组连忙行动,在最短时间里准备好质料和充填物资最先施工。首先,用两个工字钢架横挡在陷落坑的两头,形成铁道底座,再用两个9米长的工字钢牢靠在底座上,在长的工字钢与铁轨之间一定的距离处,再用工字钢举行焊接加固,以此支持铁道。 在施工历程中,在工字钢每根重185公斤,而又无起重装备的情形下,全靠人工搬运、装置;加之野外作业,雨水一直,对施工带来诸多未便。通过20余名施工职员的不懈起劲,17:30分完成了铁道加固事情,为下一步深坑充填事情创立了优异条件。

争分夺秒抢工时

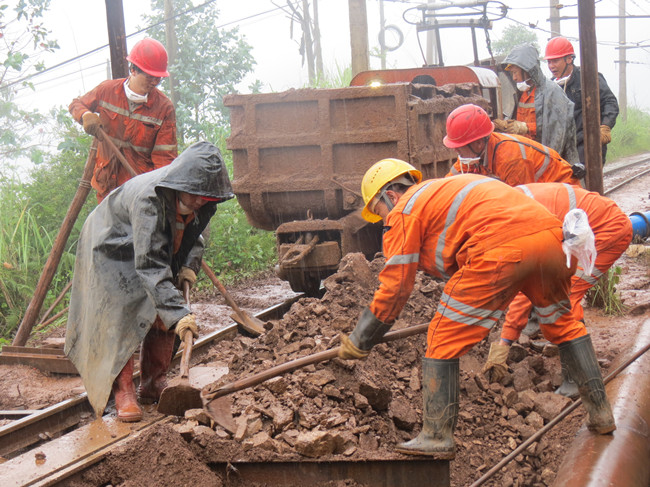

8月5日,施工职员最先对深坑举行充填。虽然铁轨举行了加固,但由于铁道悬空部份过长,难于遭受回填车辆的重量,抢险小组接纳矿车退到悬空铁道三分之一处举行卸翻,每翻完一车就将空车拉到清静位置后解下,用人工推动后使用惯性自行滑过深坑,在清静位置停放好。抢险职员分工认真,在合适位置装置阻车器,由履历富厚的师傅认真卸翻石渣。
为加速充填速率,抢修职员从离现场最近的红糖子取废石,接纳两头同时充填的方法举行施工,抢修队员们通力合作,一连奋战,8月6日19:00时,圆满完成了充填事情。
8月7日,抢险职员对铁道面举行调试后,通过了清静部分的验收,当天9:00正式恢复了正常运输。
艰难时刻显本色
历时3天,20余名抢修职员经受了重重磨练,充填石碴340多立方,使用废旧水泥枕木110根、沙袋60余袋,有用扫除了险情。
各人天天事情10多个小时,衣服湿了又干,干了又湿,不等不靠,同心协力,攻坚克难,奋力拼搏,各人只有一个配合的心愿,尽自己最大的起劲,尽快完成抢险使命,早日恢复生产。
面临灾情,老厂分公司向导班子始终靠前指挥,马坑干部职工团结一心,众志成诚,筑起抗击洪魔的顽强石柱,最大限度地镌汰洪灾造成的损失,赢得了抗洪抢险事情的胜利。
